Vineyard OWPのさらなる遅延

ラックスマン・パイ22 8月 2019

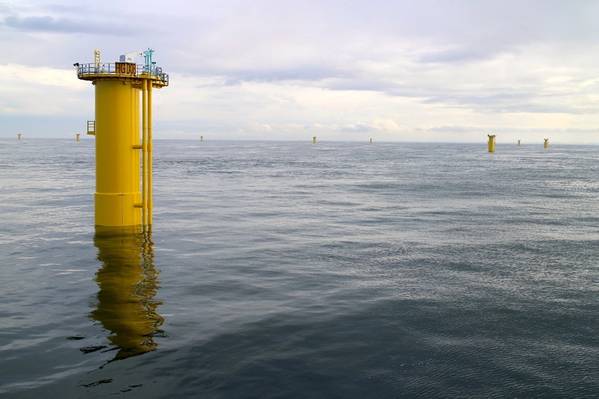

画像:Sif Holding NV
画像:Sif Holding NV

オランダに本拠を置く洋上風力発電用の鉄製基礎の提供者であるSif Holding NVは、米国最大の洋上風力発電所となるVineyard Windがさらに遅れると述べました。

2019年7月上旬、Sif and Vineyard Windは、米国マサチューセッツ州のVineyard Windの洋上風力プロジェクト(OWP)の84モノパイルのSifによる製造を発表しました。

モノパイルの設置は、絶滅の危機にNorthしている北大西洋セミクジラの保護対策として、杭打ち作業の季節的制限を含むスケジュールの対象となります。

このスケジュールに対応するSifの能力と自信は、Vineyard Windが選択する際の重要な考慮事項でした。シフはこれらのモノパイルの生産を2020年前半に予定していると同社は述べた。

海洋エネルギー管理局(BOEM)による追加の環境影響調査(EIS)の要件により、Vineyard Windが最初に想定した時間枠を超えてプロジェクトが遅れています。この予想外の要件は、洋上風力市場のボラティリティの良い例です。

SifとVineyard Windは、これにより引き起こされる遅延の影響と緩和策を調査しています。しかし、2020年のSifの生産計画に影響を与える遅延が発生することは避けられません。これがVineyard Windの進め方によって決まるため、これがどのような影響を与えるかはまだ明確ではありません。

現時点では、Vineyard Windプロジェクト全体の影響を明確にすることがVineyard Windの優先事項です。 Vineyard Windは、彼らが評価するのにいくらかの時間が必要であることを示しました。

Sifは、計画に数か月の遅延を許容し、Vineyard Windとの契約に計画に関する決定の瞬間を含めました。

Sifは、契約で合意された遅延決定の瞬間を超えて、緩和オプションの結果を研究しています。今後4〜6週間以内にVineyard Windから予想される新しいスケジュールが明確になると、Sifの生産計画とスケジュールへの影響をより詳細に評価できます。

その時点でのみ、契約の規定を超えて経済的影響があるかどうか、およびSifがとることができる緩和措置が明確になります。

カテゴリー: オフショア, オフショアエネルギー, 技術, 風力
